“陇电入鲁”一重点配套工程顺利带电投运
中国甘肃网3月6日讯(西北角·中国甘肃网记者 程健 通讯员金浩 雷清然)3月6日2时8分,灵台两回线(庆台I线、庆台II线)、灵台电厂升压站本次启动调试工作圆满结束,开始24小时试运行,标志着庆阳换流站配套十回750千伏线路全部顺利投运。

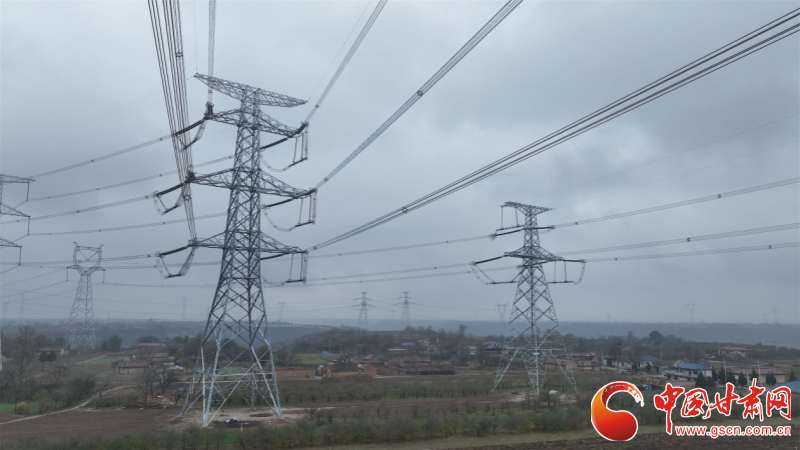

据了解,灵台电厂至换流站750千伏双回线路作为甘肃省政府重大建设项目“陇电入鲁”工程的重点配套工程,于2023年10月10日获得甘肃省发改委核准批复,2023年12月27日正式开工建设。工程线路全长152.14公里,新建铁塔316基。
国网电力甘肃电网建设事业部相关负责人表示,下一步将持续做好工程环、水保,档案移交、转资等收尾工作,及时总结建设管理好的经验和做法,运用到后续甘电入浙、陇电入川特高压直流及配套工程建设管理工作当中,为持续推动国家能源转型,加快构建以新能源为主体的新型电力系统贡献甘肃力量。
